中建八一濟南遙墻機場綜合交通樞紐(三階段)項目封頂
訪問次數 :
發布時間 :2025-09-10
近日,中建八局一公司承建的濟南遙墻機場綜合交通樞紐(三階段)項目主體結構全面封頂,該項目預計2026年完成施工任務。
2021年啟動的濟南機場二期改擴建工程,是山東規模最大的機場建設工程。濟南遙墻機場綜合交通樞紐(三階段)項目定位一體化機場交通樞紐中心,總建筑面積38.87萬平方米,地下二層,地上四層,包含軌道換乘大廳、綜合交通中心、停車樓、空鐵聯運通道、長途候車廳等建設內容,同時是山東省新舊動能轉換重大標志性工程、交通強國山東示范區引領工程。
項目結合濟南歷史文化和區位特征,以“山、水、泉、城”為設計理念,擁有全國最大GTC屋面景觀——荷葉“水”池、全國首例鋼構荷葉結構—— 噴“泉”大廳、全國領先的交通樞紐大廳——換乘之“城”,建成后將滿足年旅客5500萬人次需求,實現“空鐵軌路”零距離換乘、無縫化銜接。
項目底部橫穿濟濱高鐵和地鐵,北接T2航站樓,臨建區域四面圍合,共有10家總包單位在同一基坑內施工,不同業態交叉作業,且大部分施工區域需反復移交,難以形成高效連續的施工閉環。

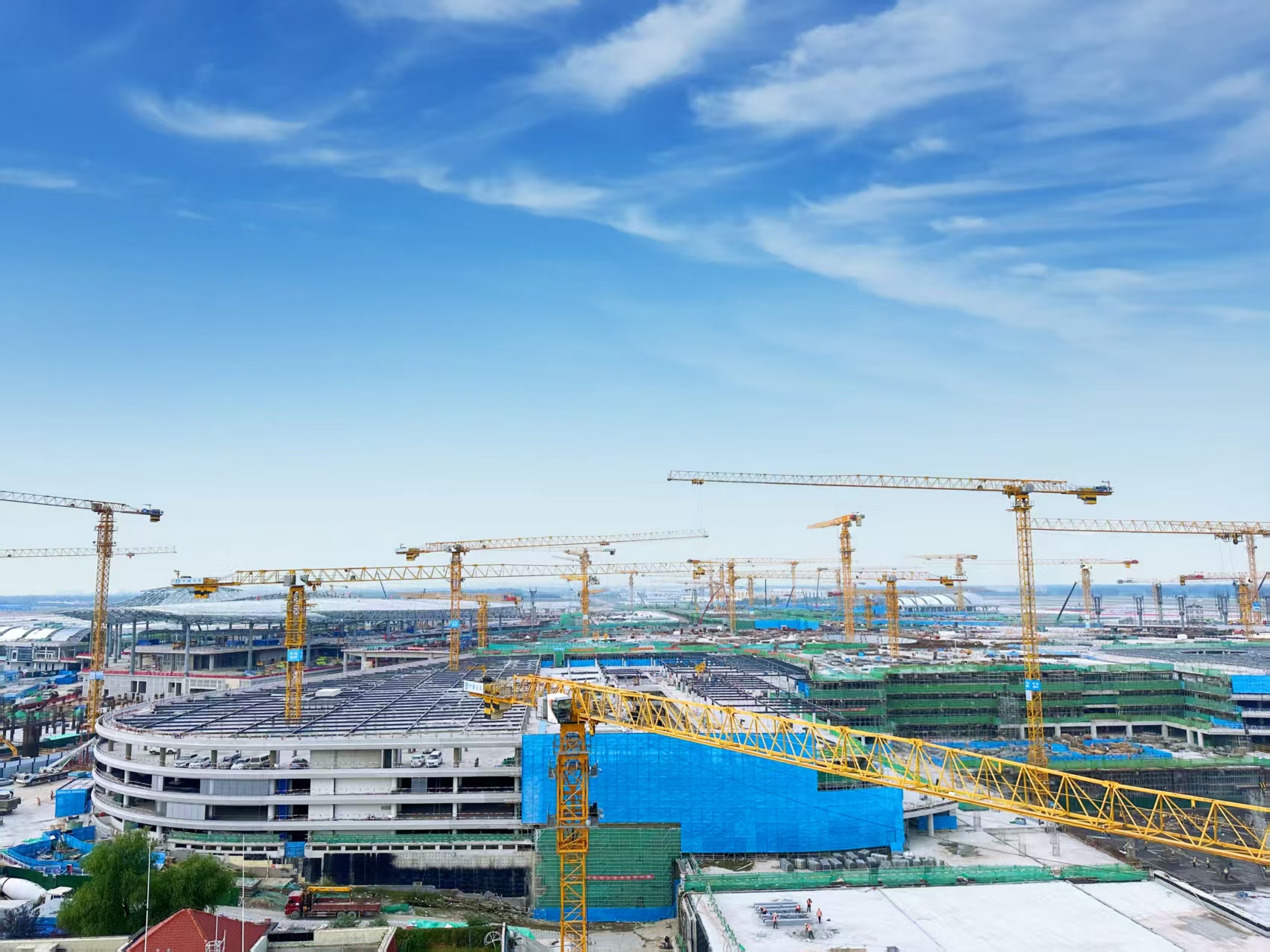

作為聯合體牽頭單位,一公司整體策劃現場平面布置及工序穿插,梳理施工關鍵路線,劃分“首開、共構、合圍”3大區域。在不受穿插影響的“首開區”,項目集中優勢資源開展“大流水”施工,高峰期施工人數超1萬人,并科學布置場區內24臺塔吊,在滿足機場磁環境及限飛區高度限制的同時,實現施工效率最大化。
針對“高鐵共構區”與“圍合區”施工時間、空間均受“雙鐵”進度制約的情況,項目圍繞物資周轉、群塔設置、道路施工等關鍵環節進行策劃,劃分25個施工流水段開展穿插施工,結合“網格化管理”形成“流水單元”,實現區域內人員、機械、材料循環作業,成功破解高鐵、地鐵制約難題,實現聯合體內首段墊層澆筑、首個突破正負零等多項節點領先。
“物勒工名”是我國最早的質量管理責任制,源自春秋工匠把名字刻在器物上的做法。項目在模板、砌體施工過程中,在原有標準上再增加一道質量檢驗環節,并將施工日期、檢測人員、自檢數據等信息標注在對應結構上;樁基、混凝土施工管理人員全過程旁站,將旁站人員、施工質量等信息在圖紙上標注,并同步留存影像記錄,確保質量責任可追溯、施工過程可復盤,以“返璞歸真”的方法打造好產品。

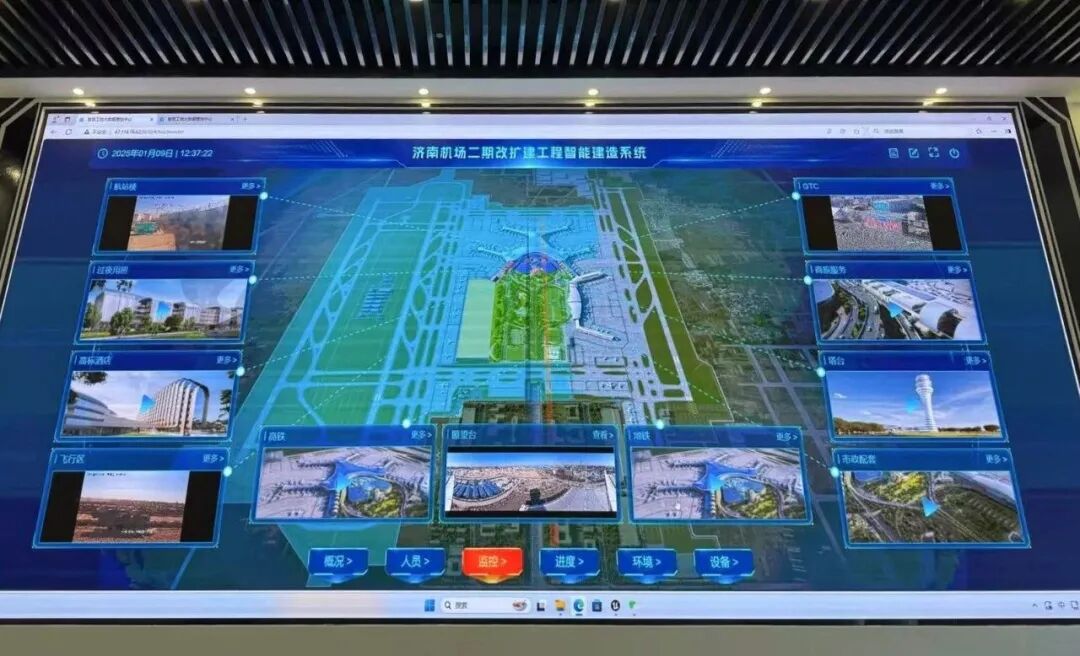

項目打造BIM創新工作室,根據聯合體內各家單位建設實際,累計調整14版平面布置方案,輸出三維可視化圖紙22張,LOD400的模型精度達到加工制造標準,助力施工策劃與“模型 + 注釋”雙軌交底。同時搭建“BIM+GIS+IOT”集成管控平臺,融合“智能人員定位”“BIM + 一樁一檔”“大體積混凝土測溫監測”等技術,在現場布設監測點、傳感器4200余處,施工現場與云端模型實時匹配,實現資源動態調配與風險超前預控。
項目總用鋼量達7000噸。為快速準確完成超大體量鋼結構桿件檢測,項目基于視覺重建與快速尺寸檢測技術開發一套環向滑軌檢測裝備,可360度掃描并批量生成檢測報告;為精準完成換乘大廳貫通屋面的異形超大荷葉鋼結構質量檢測,項目基于點云技術研發鋼節段檢測系統,較傳統技術數據處理時間縮短10倍,3-4小時即可完成1300噸鋼結構質量誤差檢測。相關成果獲中施企協第六屆工程建設行業 BIM 大賽成果特等獎。
